W dzisiejszych czasach, kiedy nasze domy stają się coraz bardziej zaawansowane technologicznie, a kuchnie wypełniają się energochłonnymi urządzeniami, coraz więcej osób w blokach mieszkalnych zastanawia się nad podłączeniem instalacji trójfazowej, potocznie nazywanej „siłą”. To nie tylko kwestia komfortu, ale często konieczność, aby móc w pełni wykorzystać potencjał nowoczesnego sprzętu AGD czy systemów grzewczych. Jako Konstanty Adamczyk, wiem, że proces ten może wydawać się skomplikowany i kosztowny, dlatego przygotowałem kompleksowy przewodnik, który krok po kroku wyjaśni zarówno formalności, jak i realne wydatki.
Podłączenie siły w mieszkaniu w bloku: Koszt od 1000 zł do ponad 5000 zł i kluczowe etapy
- Całkowity koszt podłączenia instalacji trójfazowej w mieszkaniu w bloku waha się od 1 000 zł do ponad 5 000 zł, a w skrajnych przypadkach, w starym budownictwie, może osiągnąć nawet 7 000 zł.
- Kluczowe składniki kosztów to opłata dla Operatora Systemu Dystrybucyjnego (OSD) za zwiększenie mocy, wynagrodzenie elektryka za modernizację instalacji w lokalu oraz koszt materiałów.
- Procedura obejmuje uzyskanie zgody od zarządcy budynku (spółdzielni/wspólnoty), złożenie wniosku do OSD, prace elektryczne w mieszkaniu i ostateczne potwierdzenie gotowości instalacji.
- Krytycznym punktem jest stan techniczny Wewnętrznej Linii Zasilającej (WLZ) w budynku, zwłaszcza w starym budownictwie z instalacjami aluminiowymi, co może generować dodatkowe koszty.
- Instalacja trójfazowa jest niezbędna dla urządzeń o dużej mocy, przekraczającej 6 kW, takich jak płyty indukcyjne, przepływowe podgrzewacze wody czy stacje ładowania samochodów elektrycznych.
Czy na pewno potrzebujesz siły w mieszkaniu?
Zanim zagłębimy się w koszty i formalności, warto zadać sobie podstawowe pytanie: czy w ogóle potrzebuję instalacji trójfazowej w moim mieszkaniu? Moje doświadczenie pokazuje, że wiele osób decyduje się na nią "na wszelki wypadek", nie zawsze mając świadomość, że być może standardowe zasilanie jednofazowe wciąż jest wystarczające. Poniżej wyjaśniam, kiedy "siła" staje się koniecznością.
Kiedy standardowe 230V to za mało? Urządzenia, które wymagają instalacji trójfazowej
Standardowa instalacja jednofazowa o napięciu 230V jest wystarczająca dla większości domowych urządzeń. Jednak coraz częściej spotykamy sprzęty, które ze względu na swoją moc wymagają zasilania trójfazowego. Ich podłączenie do zwykłego gniazdka mogłoby prowadzić do przeciążeń, wybijania korków, a nawet uszkodzenia instalacji. Oto najczęstsze urządzenia, dla których "siła" jest niezbędna:
- Płyty indukcyjne: Wiele nowoczesnych modeli ma moc przekraczającą 7 kW, co często jest zbyt dużym obciążeniem dla jednej fazy.
- Mocne piekarniki elektryczne: Chociaż niektóre piekarniki działają na 230V, te o dużej mocy i zaawansowanych funkcjach mogą wymagać "siły".
- Przepływowe podgrzewacze wody: Są to urządzenia o bardzo wysokiej mocy, często od 18 kW wzwyż, które natychmiastowo podgrzewają wodę. Bez instalacji trójfazowej ich efektywne działanie jest niemożliwe.
- Niektóre systemy klimatyzacji: Szczególnie te o większej mocy chłodniczej, przeznaczone do dużych powierzchni.
- Stacje ładowania samochodów elektrycznych (wallbox): Jeśli planujesz ładować samochód elektryczny w domu, "siła" znacząco skróci czas ładowania i jest często wymagana przez producentów wallboxów.
Moc przyłączeniowa a moc umowna: co musisz wiedzieć, by nie przepłacać?
Zrozumienie różnicy między mocą przyłączeniową a mocą umowną jest kluczowe, aby nie przepłacać i odpowiednio zaplanować instalację trójfazową. Moc przyłączeniowa to maksymalna moc, jaką Operator Systemu Dystrybucyjnego (OSD) jest w stanie dostarczyć do Twojego punktu poboru energii. Jest to techniczna granica możliwości sieci. Z kolei moc umowna to moc, na którą umówiłeś się ze swoim sprzedawcą energii, a za którą płacisz w rachunkach. Zazwyczaj jest ona niższa lub równa mocy przyłączeniowej. Kiedy decydujesz się na podłączenie "siły", musisz wystąpić o zwiększenie mocy przyłączeniowej, a następnie dostosować moc umowną do swoich rzeczywistych potrzeb. Zbyt niska moc umowna może skutkować wybijaniem zabezpieczeń, a zbyt wysoka niepotrzebnymi opłatami stałymi. Moja rada to zawsze dokładne oszacowanie zapotrzebowania na podstawie sumy mocy urządzeń, które planujesz podłączyć, z uwzględnieniem ich jednoczesnej pracy.
Analiza korzyści: większa stabilność i bezpieczeństwo dla Twoich sprzętów
Podłączenie instalacji trójfazowej to nie tylko możliwość zasilania mocniejszych urządzeń, ale także szereg innych korzyści, które zwiększają komfort i bezpieczeństwo użytkowania energii elektrycznej w mieszkaniu. Z mojego punktu widzenia, najważniejsze z nich to:
- Większa stabilność pracy urządzeń: Rozłożenie obciążenia na trzy fazy sprawia, że poszczególne obwody są mniej obciążone, co przekłada się na stabilniejsze napięcie i dłuższą żywotność sprzętów.
- Równomierne obciążenie faz: Zapobiega to asymetrii obciążenia, która w skrajnych przypadkach może prowadzić do problemów z instalacją i siecią dystrybucyjną.
- Zwiększone bezpieczeństwo użytkowania sprzętów o dużej mocy: Dedykowane obwody trójfazowe z odpowiednimi zabezpieczeniami minimalizują ryzyko przeciążeń, zwarć i pożarów.
- Większa elastyczność w planowaniu instalacji: Pozwala na swobodne rozmieszczanie urządzeń o dużej mocy bez obaw o wydajność instalacji.

Pierwszy krok: Zgoda zarządcy budynku
Zanim w ogóle pomyślisz o wnioskach do dostawcy prądu czy wizycie elektryka, musisz zrobić coś, co często jest pomijane, a jest absolutnie kluczowe: uzyskać zgodę od zarządcy budynku. To fundament całej inwestycji i bez tego dokumentu nie ruszymy dalej.
Dlaczego wizyta w spółdzielni lub wspólnocie to absolutna podstawa?
Uzyskanie pisemnej zgody od zarządcy budynku czy to spółdzielni mieszkaniowej, czy wspólnoty jest pierwszym i najważniejszym krokiem w procesie podłączania "siły". Dlaczego? Ponieważ instalacja trójfazowa wymaga często ingerencji w części wspólne budynku, takie jak piony elektryczne czy liczniki na klatce schodowej. Zarządca musi ocenić, czy infrastruktura budynku jest w stanie sprostać zwiększonemu zapotrzebowaniu na moc i czy takie podłączenie nie wpłynie negatywnie na bezpieczeństwo lub komfort innych mieszkańców. Bez tej zgody dalsze działania są po prostu niemożliwe i żaden szanujący się elektryk ani OSD nie podejmą się prac.
Wewnętrzna Linia Zasilająca (WLZ): kluczowy element, który może zablokować inwestycję
Podczas wizyty u zarządcy budynku, jednym z kluczowych elementów, który będzie brany pod uwagę, jest stan techniczny Wewnętrznej Linii Zasilającej (WLZ). Czym jest WLZ? To główny kabel doprowadzający energię elektryczną od złącza kablowego (lub stacji transformatorowej) do tablicy licznikowej w budynku, a następnie do poszczególnych mieszkań. Jej stan techniczny jest krytyczny. W starych blokach, zwłaszcza tych z wielkiej płyty, instalacje WLZ często są wykonane z aluminium i mają zbyt mały przekrój, aby bezpiecznie obsłużyć większą moc. Zły stan WLZ może uniemożliwić lub znacznie skomplikować podłączenie instalacji trójfazowej, ponieważ zarządca może nie wyrazić zgody, dopóki cała linia nie zostanie zmodernizowana. A to już jest kosztowna inwestycja, którą często musi ponieść cała wspólnota lub spółdzielnia.
Stare budownictwo i instalacje aluminiowe: Jak rozpoznać potencjalny problem?
Problem starych instalacji WLZ jest szczególnie widoczny w budownictwie z lat 60., 70. i 80., zwłaszcza w blokach z wielkiej płyty. W tamtych czasach nikt nie przewidywał, że w mieszkaniach pojawią się płyty indukcyjne czy przepływowe podgrzewacze wody. Typowe objawy niewystarczającej WLZ to: częste wybijanie głównych zabezpieczeń w tablicy licznikowej budynku, zauważalne spadki napięcia przy jednoczesnym uruchomieniu kilku urządzeń o większej mocy, czy nawet nagrzewanie się przewodów. Jeśli w Twoim bloku instalacja WLZ jest aluminiowa i ma mały przekrój (np. 4x10mm² dla całego pionu), to niestety musisz liczyć się z tym, że zarządca może odmówić zgody na zwiększenie mocy lub uzależnić ją od modernizacji całego pionu. Warto zapytać o to już na wstępie, aby uniknąć rozczarowań i niepotrzebnych kosztów.
Jak powinien wyglądać wniosek o zgodę i jakie dokumenty przygotować?
Wniosek o zgodę na podłączenie instalacji trójfazowej powinien być sformułowany jasno i zawierać wszystkie niezbędne informacje. Chociaż każda spółdzielnia czy wspólnota może mieć swoje specyficzne formularze, ogólne wytyczne są następujące:
- Dane wnioskodawcy: Imię, nazwisko, adres zamieszkania, numer lokalu.
- Cel wniosku: Wyraźne określenie, że chodzi o zgodę na podłączenie instalacji trójfazowej (zwiększenie mocy przyłączeniowej) dla konkretnego urządzenia (np. płyta indukcyjna).
- Planowana moc: Podanie planowanej mocy przyłączeniowej (np. 12 kW).
- Oświadczenie o pokryciu kosztów: Deklaracja, że wszelkie koszty związane z modernizacją instalacji w mieszkaniu oraz ewentualnymi pracami w częściach wspólnych (jeśli zarządca wyrazi na to zgodę) zostaną pokryte przez wnioskodawcę.
- Podpis uprawnionego elektryka: Często zarządca wymaga, aby wniosek był poparty wstępną opinią lub projektem elektryka z uprawnieniami SEP.
-
Załączniki:
- Tytuł prawny do lokalu (akt notarialny, umowa najmu itp.).
- Kopia dowodu osobistego.
- Wstępna opinia/projekt instalacji (jeśli wymagane).
Formalności u dostawcy prądu: Przewodnik krok po kroku
Po uzyskaniu zielonego światła od zarządcy budynku, kolejnym etapem jest kontakt z Operatorem Systemu Dystrybucyjnego (OSD). To on jest odpowiedzialny za dostarczenie prądu do Twojego budynku i to z nim musisz załatwić wszelkie formalności związane ze zwiększeniem mocy.
Jak poprawnie złożyć wniosek o zwiększenie mocy przyłączeniowej? (PGE, Tauron, Enea, Energa)
Procedura składania wniosku o określenie warunków przyłączenia do Operatora Systemu Dystrybucyjnego (OSD) jest podobna u wszystkich największych operatorów w Polsce, takich jak Tauron, PGE, Enea czy Energa. Oto kroki, które musisz podjąć:
- Uzyskanie zgody zarządcy budynku: Jak już wspomniałem, to absolutna podstawa. Bez pisemnej zgody OSD nie rozpatrzy Twojego wniosku.
- Wypełnienie wniosku o określenie warunków przyłączenia: Formularze są dostępne na stronach internetowych poszczególnych OSD. Należy w nim podać dane lokalu, wnioskowaną moc przyłączeniową oraz cel zwiększenia mocy (np. zasilanie płyty indukcyjnej).
- Dołączenie wymaganych dokumentów: Oprócz wypełnionego wniosku, będziesz potrzebować szeregu załączników (o nich za chwilę).
- Złożenie wniosku: Wniosek wraz z załącznikami można złożyć osobiście w biurze obsługi klienta OSD, wysłać pocztą tradycyjną lub coraz częściej elektronicznie.
- Oczekiwanie na warunki przyłączenia: OSD ma określony czas na rozpatrzenie wniosku i wydanie warunków przyłączenia. W dokumencie tym znajdziesz informacje o wymaganej mocy, ewentualnych pracach po stronie OSD oraz wysokości opłaty za zwiększenie mocy.
- Podpisanie umowy o przyłączenie: Po akceptacji warunków, podpisujesz umowę z OSD.
- Prace elektryczne w lokalu: Po otrzymaniu warunków technicznych, uprawniony elektryk wykonuje niezbędne prace modernizacyjne w Twoim mieszkaniu.
- Złożenie Oświadczenia o gotowości instalacji (druk ZI): Po zakończeniu prac elektryk podpisuje ten dokument, który następnie składasz u operatora.
- Finalizacja przez OSD: Na podstawie oświadczenia, OSD dokonuje finalnych czynności, takich jak wymiana licznika na trójfazowy i zaplombowanie zabezpieczeń.
Ile kosztuje każdy dodatkowy kilowat (kW)? Analiza oficjalnych opłat
Opłata dla Operatora Systemu Dystrybucyjnego (OSD) za zwiększenie mocy przyłączeniowej jest jednym z pierwszych, bezpośrednich kosztów, jakie poniesiesz. Jest ona regulowana przez Urząd Regulacji Energetyki (URE), co oznacza, że stawki są ujednolicone i nie podlegają negocjacjom. Obecnie orientacyjne stawki wynoszą kilkadziesiąt złotych netto za każdy dodatkowy kilowat (kW) mocy. Oznacza to, że jeśli masz obecnie 5 kW mocy i chcesz zwiększyć ją do 12 kW (czyli o 7 kW), to opłata wyniesie około 7 kW * [stawka za kW]. Dokładna kwota będzie podana w warunkach przyłączenia, które otrzymasz od OSD. To stosunkowo niewielka część całkowitych kosztów, ale należy o niej pamiętać w budżecie.
Jakie dokumenty musisz dołączyć do wniosku, aby uniknąć opóźnień?
Aby proces przebiegł sprawnie i bez zbędnych opóźnień, do wniosku o określenie warunków przyłączenia do OSD należy dołączyć komplet dokumentów. Z mojego doświadczenia wynika, że najczęściej wymagane są:
- Tytuł prawny do lokalu: Kopia aktu notarialnego, umowy najmu, umowy użyczenia lub innego dokumentu potwierdzającego prawo do dysponowania nieruchomością.
- Zgoda zarządcy budynku: Pisemna zgoda spółdzielni mieszkaniowej lub wspólnoty na zwiększenie mocy przyłączeniowej i ewentualne prace w częściach wspólnych.
- Plan sytuacyjny: Szkic lub mapa sytuacyjna z zaznaczonym obiektem i miejscem przyłączenia (często można go wygenerować z portalu mapowego lub dostarcza go OSD).
- Dane techniczne urządzeń: Informacje o mocy i rodzaju urządzeń, które będą wymagały zasilania trójfazowego (np. karta katalogowa płyty indukcyjnej).
- Kopia dowodu osobistego wnioskodawcy.
Oświadczenie o gotowości instalacji (druk ZI): co to jest i dlaczego jest niezbędne?
Oświadczenie o gotowości instalacji, często nazywane "drukiem ZI", to dokument o fundamentalnym znaczeniu w procesie finalizacji podłączenia "siły". Jest to formalne potwierdzenie, że instalacja elektryczna w Twoim mieszkaniu została wykonana zgodnie z obowiązującymi przepisami, normami oraz warunkami technicznymi wydanymi przez OSD, i jest gotowa do bezpiecznego podłączenia do sieci. Za jego podpisanie i prawidłowe wypełnienie odpowiedzialny jest uprawniony elektryk, który wykonał prace w Twoim lokalu. Bez tego dokumentu OSD nie dokona finalnych czynności, takich jak wymiana licznika na trójfazowy czy zaplombowanie zabezpieczeń. To swego rodzaju gwarancja bezpieczeństwa i poprawności wykonanych prac, dlatego tak ważne jest, aby zatrudnić fachowca z aktualnymi uprawnieniami SEP, który wie, jak prawidłowo sporządzić ten dokument.

Praca elektryka: Zakres i realne koszty
Po przejściu przez gąszcz formalności, przychodzi czas na kluczowy etap prace elektryczne. To tutaj pojawiają się największe koszty, ale też od jakości wykonania zależy bezpieczeństwo i funkcjonalność całej instalacji. Jako Konstanty Adamczyk, zawsze podkreślam, że na tym etapie nie ma miejsca na kompromisy.

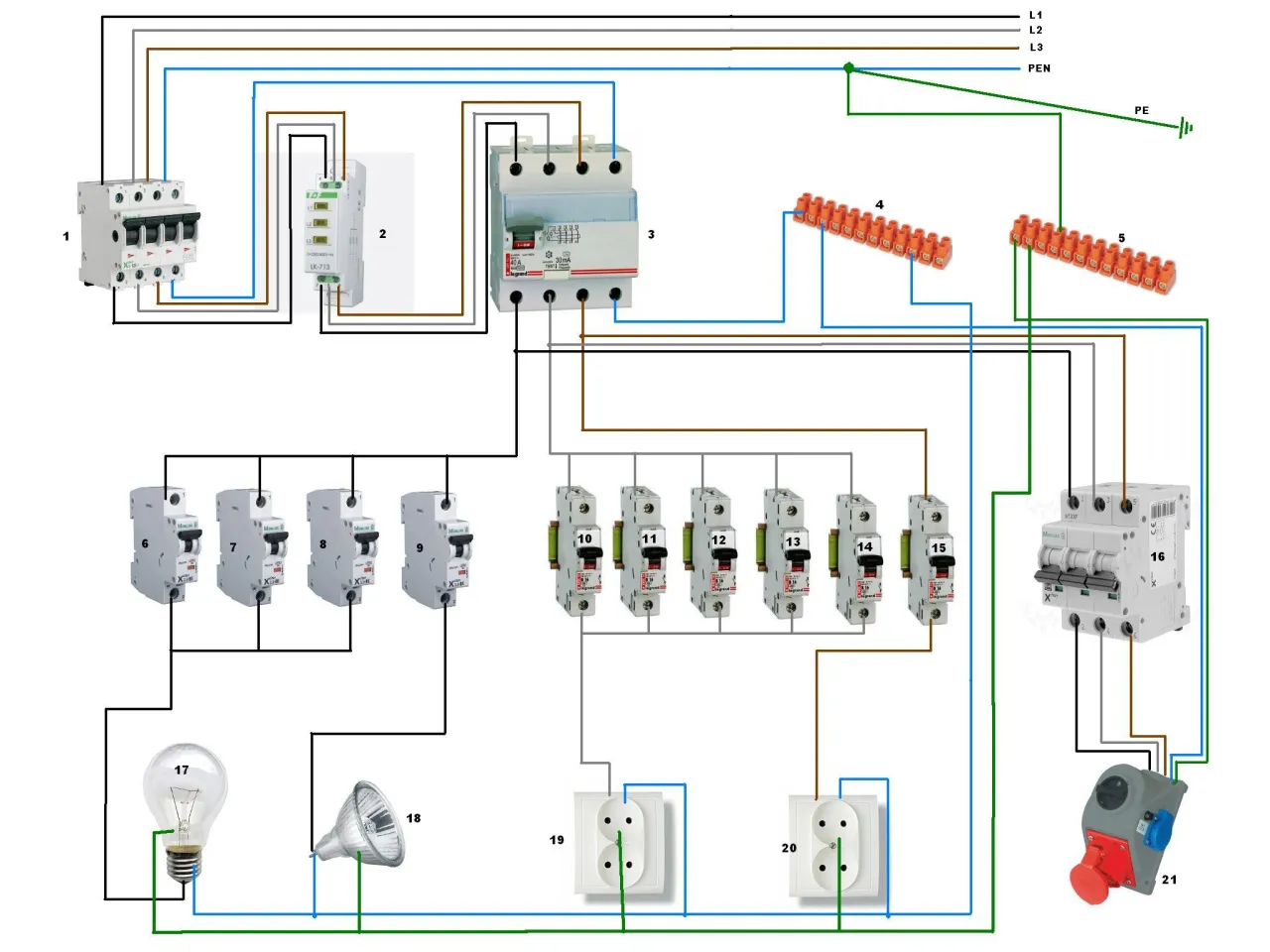

Modernizacja domowej rozdzielnicy: od starych korków do nowoczesnych zabezpieczeń
Jednym z pierwszych i często niezbędnych etapów prac elektrycznych jest modernizacja lub wymiana tablicy rozdzielczej w mieszkaniu. Jeśli Twoja instalacja jest starsza, prawdopodobnie masz jeszcze staromodne "korki" (bezpieczniki topikowe), które nie zapewniają odpowiedniego poziomu bezpieczeństwa dla nowoczesnych urządzeń. Elektryk wymieni je na nowoczesne zabezpieczenia nadprądowe (tzw. "esy") oraz obowiązkowy wyłącznik różnicowoprądowy, który chroni przed porażeniem. Koszt takiej modernizacji, w zależności od liczby obwodów i jakości zastosowanych komponentów, waha się zazwyczaj w granicach 300-800 zł. To inwestycja w Twoje bezpieczeństwo, której nie należy bagatelizować.
Jak wygląda doprowadzenie nowego przewodu z licznika do mieszkania?
To często najbardziej inwazyjna i kosztowna część prac. Aby doprowadzić "siłę" do mieszkania, konieczne jest poprowadzenie nowego przewodu z licznika na klatce schodowej (lub z pionu WLZ) bezpośrednio do Twojej rozdzielnicy. Zazwyczaj stosuje się przewody o przekroju 5x4mm² lub 5x6mm², w zależności od wymaganej mocy. Sposób poprowadzenia przewodu zależy od konstrukcji budynku i Twoich preferencji:
- Kucie bruzd w ścianach: Najbardziej estetyczne, ale też najbardziej pracochłonne i brudzące. Wymaga późniejszego tynkowania i malowania.
- Prowadzenie w listwach kablowych: Szybsze i tańsze, ale mniej estetyczne.
- Prowadzenie w kanałach instalacyjnych: Jeśli budynek posiada takie kanały, jest to optymalne rozwiązanie.
Koszt tej usługi może wynieść od kilkuset do ponad 1500 zł, a w skrajnych przypadkach (np. bardzo długa trasa, konieczność kucia w trudnych materiałach) nawet więcej. Cena zależy od długości przewodu, jego przekroju, trudności montażu oraz konieczności prac wykończeniowych.
Wykonanie dedykowanego obwodu pod płytę indukcyjną: typowe scenariusze i ceny
Po doprowadzeniu "siły" do rozdzielnicy, elektryk musi wykonać dedykowany obwód 400V do urządzenia, które ma być zasilane trójfazowo, np. do płyty indukcyjnej. Oznacza to poprowadzenie przewodu z rozdzielnicy do miejsca instalacji płyty i zamontowanie odpowiedniego gniazda siłowego (lub bezpośrednie podłączenie, jeśli tak przewiduje producent). Koszt tej usługi, obejmujący materiały (przewód, gniazdo, zabezpieczenie) i robociznę, to zazwyczaj 150-500 zł. Cena zależy od długości obwodu, przekroju przewodu i stopnia skomplikowania montażu.
Jak wybrać dobrego elektryka z uprawnieniami SEP i nie dać się naciągnąć?
Wybór odpowiedniego elektryka to jedna z najważniejszych decyzji w całym procesie. Niewłaściwie wykonana instalacja to nie tylko stracone pieniądze, ale przede wszystkim zagrożenie dla bezpieczeństwa. Oto moje wskazówki:
- Uprawnienia SEP: Zawsze żądaj okazania aktualnych uprawnień SEP (Stowarzyszenia Elektryków Polskich) w zakresie eksploatacji (E) i dozoru (D) dla napięć do 1 kV. To absolutne minimum.
- Doświadczenie: Szukaj elektryka z doświadczeniem w pracy w blokach mieszkalnych, który zna specyfikę takich instalacji (np. WLZ, piony).
- Referencje i opinie: Sprawdź opinie o elektryku w internecie, popytaj znajomych lub sąsiadów o polecenia.
- Pisana umowa i kosztorys: Zawsze proś o pisemny kosztorys, a najlepiej o umowę, która jasno określa zakres prac, materiały, terminy i cenę. Unikaj ustnych ustaleń.
- Faktura i gwarancja: Dobry fachowiec wystawi fakturę i udzieli gwarancji na wykonane prace. To podstawa do ewentualnych reklamacji.
- Druk ZI: Upewnij się, że elektryk jest uprawniony do podpisania Oświadczenia o gotowości instalacji (druku ZI) i że zrobi to po zakończeniu prac.
- Unikaj najtańszych ofert: Bardzo niska cena często idzie w parze z niską jakością materiałów lub brakiem odpowiednich uprawnień. Pamiętaj, że oszczędności na elektryce mogą być bardzo kosztowne w przyszłości.

Ile kosztuje podłączenie siły? Realistyczny kosztorys
Przejdźmy do sedna, czyli do konkretnych liczb. Na podstawie mojego doświadczenia, przygotowałem trzy scenariusze kosztowe, które pomogą Ci oszacować wydatki w zależności od typu budynku i stanu istniejącej instalacji. Pamiętaj, że są to wartości orientacyjne, a ostateczny koszt zawsze zależy od indywidualnej wyceny elektryka i OSD.
Scenariusz 1: Nowe budownictwo kiedy koszty są najniższe?
W przypadku nowego budownictwa, koszty podłączenia "siły" są zazwyczaj najniższe i najbardziej przewidywalne. Dlaczego? Przede wszystkim, nowoczesne bloki są projektowane z myślą o większym zapotrzebowaniu na energię, co oznacza, że Wewnętrzna Linia Zasilająca (WLZ) jest zazwyczaj miedziana i ma odpowiedni przekrój. Często deweloperzy przewidują już możliwość podłączenia trójfazowego do mieszkań lub instalacja jest do tego przystosowana. W takim scenariuszu, prace ograniczają się zazwyczaj do:
- Opłaty dla OSD za zwiększenie mocy.
- Ewentualnej wymiany rozdzielnicy (jeśli nie jest przystosowana).
- Poprowadzenia krótkiego przewodu z licznika do rozdzielnicy (jeśli WLZ jest już doprowadzona do tablicy licznikowej na klatce).
- Wykonania dedykowanego obwodu do urządzenia.
Orientacyjny zakres kosztów dla tego scenariusza to od 1000 zł do 2500 zł.
Scenariusz 2: Standardowy blok z lat 90. najbardziej prawdopodobny koszt całkowity
Ten scenariusz dotyczy większości bloków wybudowanych w latach 90. i na początku XXI wieku. W tych budynkach WLZ jest często jeszcze aluminiowa, ale o nieco większym przekroju niż w "wielkiej płycie", lub już miedziana. Niemniej jednak, modernizacja jest zazwyczaj konieczna. Jest to najbardziej prawdopodobny scenariusz kosztowy dla wielu osób. Typowe prace i koszty to:
- Opłata dla OSD za zwiększenie mocy: 200-400 zł.
- Modernizacja/wymiana tablicy rozdzielczej w mieszkaniu: 300-800 zł.
- Poprowadzenie nowego przewodu z licznika na klatce do mieszkania (np. 5x6mm², ok. 10-15m): 800-1500 zł (w tym materiały i robocizna, bez kucia).
- Wykonanie dedykowanego punktu siłowego 400V (np. do płyty indukcyjnej): 150-500 zł.
Całkowity koszt dla tego scenariusza to zazwyczaj od 2000 zł do 4000 zł.
Scenariusz 3: Wielka płyta kiedy przygotować się na wydatek ponad 5000 zł?
Najbardziej pesymistyczny, ale niestety realny scenariusz, dotyczy budynków z wielkiej płyty z lat 60., 70. i 80. Tutaj koszty mogą przekroczyć 5000 zł, a w skrajnych przypadkach osiągnąć nawet 7000 zł. Główne czynniki wpływające na tak wysokie wydatki to:
- Aluminiowa WLZ o zbyt małym przekroju: Zarządca budynku może nie wyrazić zgody na zwiększenie mocy, dopóki cała WLZ w pionie nie zostanie zmodernizowana. Jeśli to Ty jesteś inicjatorem, możesz zostać obciążony częścią lub całością kosztów tej modernizacji, co jest bardzo kosztowne (kilka tysięcy złotych za pion).
- Konieczność kucia: W starych budynkach często nie ma możliwości poprowadzenia przewodu bez kucia bruzd w ścianach, co generuje dodatkowe koszty robocizny i późniejszych prac remontowo-budowlanych.
- Trudności techniczne: Stare instalacje bywają trudne do adaptacji, co wydłuża czas pracy elektryka.
W tym scenariuszu, oprócz standardowych kosztów z Scenariusza 2, należy doliczyć potencjalne koszty związane z modernizacją WLZ i znacznie większe wydatki na prace wykończeniowe po kładzeniu kabli. Może to być wydatek rzędu od 4000 zł do 7000 zł i więcej.
Ukryte wydatki, o których łatwo zapomnieć: kucie, tynkowanie i malowanie
Planując budżet na podłączenie "siły", łatwo zapomnieć o tak zwanych "ukrytych kosztach", które potrafią znacząco podnieść całkowity wydatek. Z mojego doświadczenia wynika, że najczęściej pomijane są:
- Kucie bruzd w ścianach: Jeśli nowy przewód ma być ukryty, konieczne jest kucie. To generuje dodatkowe koszty robocizny dla elektryka lub murarza.
- Tynkowanie i szpachlowanie: Po ułożeniu przewodów, bruzdy trzeba zaszpachlować i otynkować, aby ściana była gładka.
- Malowanie: Po pracach budowlanych, ściany wymagają odświeżenia lub ponownego malowania.
- Formalny projekt instalacji elektrycznej: W niektórych przypadkach, zwłaszcza przy większych mocach lub skomplikowanych instalacjach, OSD lub zarządca budynku może wymagać formalnego projektu wykonanego przez uprawnionego projektanta. To dodatkowy koszt rzędu kilkuset złotych.
- Koszt materiałów wykończeniowych: Farby, gips, taśmy malarskie itp.
Te dodatkowe prace mogą podnieść całkowity koszt inwestycji o kilkaset, a nawet ponad tysiąc złotych, dlatego zawsze uwzględniaj je w swoim budżecie.
Czy podłączenie siły w bloku zawsze się opłaca?
Decyzja o podłączeniu instalacji trójfazowej to poważna inwestycja, która wymaga nie tylko nakładów finansowych, ale i czasu oraz cierpliwości. Zastanawiając się, czy to się opłaca, warto podsumować kluczowe aspekty i rozważyć wszystkie "za" i "przeciw".
Kluczowe wnioski i lista kontrolna dla planujących inwestycję
Podsumowując, podłączenie "siły" w mieszkaniu w bloku to proces wieloetapowy, który może generować znaczne koszty, szczególnie w starszym budownictwie. Kluczowe jest solidne przygotowanie i świadomość potencjalnych wyzwań. Oto lista kontrolna, którą polecam każdemu, kto planuje taką inwestycję:
- Ocena potrzeby: Czy rzeczywiście potrzebujesz "siły"? Czy Twoje urządzenia przekraczają 6 kW mocy?
- Wizyta u zarządcy budynku: Uzyskaj pisemną zgodę spółdzielni/wspólnoty. Zapytaj o stan WLZ.
- Wniosek do OSD: Złóż wniosek o określenie warunków przyłączenia. Przygotuj wszystkie wymagane dokumenty (tytuł prawny, zgoda zarządcy).
- Wycena elektryka: Poproś o szczegółowy kosztorys od kilku uprawnionych elektryków (z uprawnieniami SEP).
- Budżetowanie: Oprócz kosztów elektryka i OSD, uwzględnij ukryte wydatki (kucie, tynkowanie, malowanie, ewentualny projekt).
- Wybór elektryka: Postaw na fachowca z referencjami, który wystawi fakturę i podpisze druk ZI.
- Realizacja prac: Nadzoruj prace, upewnij się, że są zgodne z projektem i warunkami OSD.
- Oświadczenie ZI: Upewnij się, że elektryk prawidłowo wypełni i podpisze druk ZI.
- Finalizacja z OSD: Złóż druk ZI i poczekaj na wymianę licznika i zaplombowanie.
Przeczytaj również: Koszt remontu łazienki w bloku: Cennik, ukryte wydatki, oszczędności
Czy istnieją alternatywy? Kiedy warto rozważyć inne rozwiązania?
Zawsze warto zastanowić się, czy podłączenie "siły" jest jedynym wyjściem. Moje doświadczenie podpowiada, że w niektórych sytuacjach można rozważyć alternatywy, które pozwolą uniknąć kosztownej modernizacji instalacji:
- Urządzenia o niższej mocy: Jeśli Twoje zapotrzebowanie nie jest krytyczne, poszukaj urządzeń (np. płyt indukcyjnych) o mocy do 3,7 kW lub 4,6 kW, które mogą działać na jednej fazie. Wymaga to jednak świadomego zarządzania energią i unikania jednoczesnego włączania innych energochłonnych sprzętów.
- Optymalizacja zużycia energii: Zamiast przepływowego podgrzewacza wody, rozważ bojler elektryczny zasilany jednofazowo, który podgrzewa wodę stopniowo.
- Gaz ziemny: Jeśli masz dostęp do gazu ziemnego, rozważ płytę gazową zamiast indukcyjnej.
- Remont generalny budynku: Jeśli zarządca planuje w najbliższym czasie generalny remont instalacji elektrycznej w całym budynku (w tym WLZ), być może warto poczekać i podłączyć się w ramach tej inwestycji, co znacznie obniży Twoje koszty.
Ostateczna decyzja należy do Ciebie, ale mam nadzieję, że ten przewodnik dostarczył Ci wszystkich niezbędnych informacji, aby podjąć ją świadomie i bez niepotrzebnych niespodzianek.
